接下来就来看看施工中需要注意的问题,带大家提前做好功课,小心掉坑
一、电路施工流程:
确定点位→线路走向弹线→开槽,开线盒→预埋穿线管、线盒并固定→穿线并连接电线线头→安装盖板保护。
(1)确定点位

结合设计师建议和自己平时的生活习惯,到现场确定插座开关点位,确认厨卫施工图纸的可行性,会不会妨碍管道或者家电橱柜的安装。
(2)线路走向弹线
根据确认好的点位,直接在墙上标出电路走线,确定开关,插座,灯具等的具体位置。弹线走向要有规律顺序,例如横平竖直,两点一线。

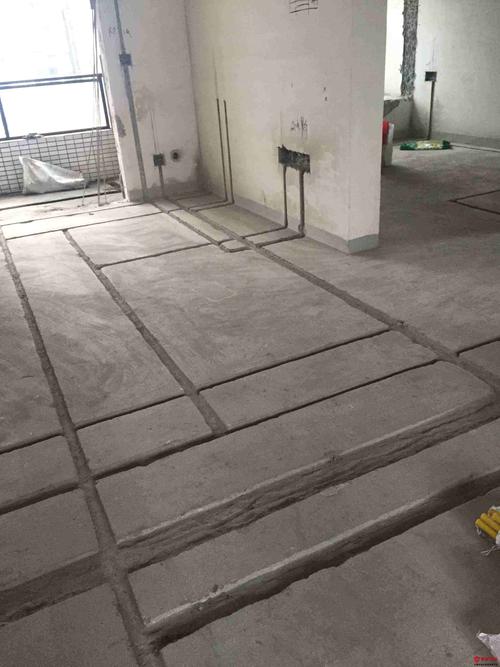

(3)开槽,开线盒
用云石机或角磨机按照放线宽度进行初步切割,深度为25mm—30mm,使用电锤U型开槽注意开槽平整齐平。避免破坏墙面和地面的结构层,墙上避免开横槽,即使要开槽长度也不得超过800mm。
(4)预埋穿线管、线盒并固定
穿线管铺设注意横平竖直,管与管件连接要使用专门的连接件。线管必须用卡扣固定在线槽内,在线盒与线管相接的地方要用锁母扣好,注意直管每隔80厘米就要装一个管卡,在拐角处位置每20厘米用一个管卡。穿线管需使用弹簧握弯。
(5)穿线并连接电线线头
按国家标准,管内电线要做分色处理,一般为红色火线,蓝色零线,双色则是地线,导线穿入管子的导线总截面积不能超过总截面积的40%,如管内导线有接头需在线盒处进行搭接,不同用途的导线严禁混穿于一根线管内。
(6)使用专用扣盖保护。
二、电路施工工艺标准(1)二手房做水电改造前要询问房体结构,如果是预制板结构的房子,要避免在楼板基础上开槽,防止直接打穿到楼下,还要注意房子不要因为太大的整栋破坏房体结构。
(2)开暗盒遇到钢筋要注意,最好直接避让像其他方向变动,禁止断筋开槽。
(3)不要在墙体开长横槽走电管。如果是承重墙很容易被更改墙体结构导致房子不稳定,就算是轻体墙后果也过度开槽后果也很恶劣!
(4)为了后期穿线、维护便利,电路线管弯管角度采用“大135度”工艺(如下图),禁止采用三通走线!
(5)卫生间电管不宜走地,会影响后期做防水的效果,尽量走顶。厨房顶部要用分线盒分线,分线盒和吊顶对应的灯具连接用软管套住。
(6)电线管路铺设固定完毕后,要用钢丝穿线。
(7)电路走线要遵循“两点之间最近距离走线”,当心工人无故绕线,增大水电改造开支,还可能造成人为的“死线”情况发生。
(8)强弱电线接线盒间距要在200mm以上,地面平行间距不低于200mm,强弱电线管交叉部分,弱电管最好用锡纸包住,以防网线等受到干扰,信号变差!
(9)各房间插座开关面板安装数据。照明控制主开关高度在1米2到1米4范围内,左右距离大概在毛坯门框边200mm位置;普通插座离地高度为300-350mm;床头双控开关高度离地850mm左右;壁挂电视电源高度受电视机柜及电视尺寸影响,一般高度为1米到1米2;
(10)禁止将电线直埋入槽体内,这么做电线极易损坏。
(11)电线间连接要采用压接法或绞接法,并且绞接长度不得小于5.5圈,如有暴露在外的线头需用防水胶带包好后,再用耐磨胶布缠绕
(12)线管长度超过15m或有两个直角弯时,增设拉线盒或适当增大直角弯半径。暗埋管线弯路过多,铺设管路时,按最近的距离铺设线路
(13)强电电源线与网线,电话线,电视机线等弱电线放在同一管内,否则弱线极易受到信号干扰。
(14)强电线管与水管、燃气、弱电电管这些均不能埋在一个槽里,否则很容易发生安全事故。
(15)家装水电改造中,国家规定强电导线线色必须明确分色:相线颜色宜用红、绿、黄三相任意色,零线采用蓝色,保护线用黄绿双色线。
(16)对于新的配电箱,箱体内的各个回流必须井然有序,导线头平齐,不得绞接,绝缘良好没有线头露出。大功率电器需装独立回流,进箱体线管排列整齐,设置好锁扣。
(17)根据家用电器的用电量来决定空开大小,正常总空开大小分为C32、C40或者C63;注意安装有漏电保护器的空开,并测试是否能正常使用。
(18)电路工程施工完成后,需进行必要的检查和试验,像空开,电灯开关,插座,需要一一检验合格后方能进行下一步工作。
(19)电路改造竣工后须照片或视频拍下现场布线位置等信息,最好找设计师要一份施工设计图,万一以后要维修施工可以用得上。
