第一章 编制依据
1、施工现场条件和实施勘察资料;
2、国家标准《地下工程防水技术规范》GB 50108-2008;

3、国家标准《地下防水工程质量验收规范》GB50208-2002,《建筑防水工程手册》,《新型建筑材料实用手册》;
4、国家行业标准《房屋渗漏修缮技术规范》GJJ 62-1995,
5、《建筑工程质量检验评定标准》,(GBJ301-88);
6、国家行业标准《无机防水堵漏材料》JG 900-2002;
7、《中华人民共和国国家标准》,建筑防水材料;
8、《BST橡化沥青非固化防水涂料》 Q/TXHK10002—2012。
第二章 工程概况
经现场确认地下四层车库(承压10m水头)地下车库伸缩缝墙面及底板出现严重渗漏水现象,需进行堵漏维修。
一、渗漏水原因分析
地下车库伸缩缝渗漏水主要原因为外防水施工不到位或防水层破坏导致原防水设防失败。伸缩缝位于坡道口主体结构不均匀下沉导致内设止水带断裂,地下水通过结构伸缩缝部位渗入造成严重渗漏水现象。
该项目渗漏水伸缩缝部位为地下四层外部地下水压较大,且后期总包维修所采用材料无法适应结构沉降变形的负荷,多次维修施工,堵漏材料反复断裂造成无法止漏的现状。
二、渗漏水治理原则与方法
1、渗漏水治理原则
在防水堵漏的行语中有三分材料、七分工艺的说法,说明了专业防水队伍的重要性,根据该工程渗漏水的基本情况,我公司专业堵漏技术人员特意量身制定以下施工技术措施和方法进行堵漏防水施工。我们为该工程特制定:“新优材料,防、排、截、堵,刚柔相济,多道防线,因地制宜,综合治理”的防水堵漏原则,使结构大漏变小漏、线漏变点漏、片漏便变漏的顺序把该工程渗漏水问题一次性治理,让漏水到此为止,让您永无后顾之忧。
2、渗漏水治理方法
本次伸缩缝渗漏水维修主要措施为在伸缩缝中埋止水带外侧灌注橡化沥青非固化防水涂料填充中埋止水带外侧缝内空腔部位。使橡化沥青非固化防水涂料在伸缩缝外侧向四周延伸扩散,在迎水面形成挡水帷幕。依靠橡化沥青非固化防水涂料优异的延伸性能和特有的蠕变型来适应伸缩缝处结构的沉降和变形,能达到永久防水的效果。
第三章 施工部署
根据本工程业主的各项要求,施工现场场地踏勘情况及建筑物的建筑情况和位置状况,结合本公司以往施工经验,制定切实可行的施工部署。
一、施工部署原则
针对本工程堵漏防水项目,特确定以下部署原则:
1.根据本工程既定的质量目标和施工工期目标,结合本工程实际特点,进行施工阶段分解,确定各阶段部署目标。
2.加强施工过程中的动态管理,针对各工序和环节,合理安排劳动力和施工准备的投入在确保每道工序工程质量的前提下,立足抢时间,争速度,科学地组织流水施工及交叉施工。
3.严格遵守各项规章制度,严肃确定施工调度工作,有计划、有步骤、有目标的严格合理分配班组施工任务,严格控制关键工序的施工工期,确保按期、优质、高效地完成工程施工任务。
二、施工总体部署
本工程渗漏水较为严重,所以我们对该工程质量要求较高,因此,本工程在施工前必须制定总体施工部署方案来指导整个工程的施工。我公司经过勘察现场、分析工期、研究施工步骤,本工程施工做出了如下部署。
本施工方案设计的总体施工计划和资源配置是按照实施步骤布置和安排的,我方将结合业主意见,形成最后的正式方案,依此方案作为指导整个工程的宏观计划,其权威性和指导性是保证施工顺利进展、工期按时完成的基础。
经过勘察现场、分析工期、研究施工步骤,拟对本工程施工做如下部署,施工时按照维修改造项目工程施工要求,制定专项施工方案,严格按方案施工。
施工各部分采取工序整体作业方式,即完成上一施工相关工艺工序后,工程的施工人员紧接着进行下一步工序的施工。各分项工序采用交叉流水施工方法,以达到争取时间完成施工任务,保证工程总工期的目的。
施工中为缩短工期加快施工进度,根据各施工段工程量安排调度劳动力、材料量及施工机具数量;同时施工时将充分协调不同施工队伍之间的矛盾,按照施工顺序组织快速交叉流水施工。每个作业组采取穿插施工,即各工种间施工穿插进行。采取整体施工,局部避让的方法。施工时严格按照有关规范、标准、规定执行。
根据本工程的特点,本工程将选用专业公司参与本工程的施工,确保劳动力的素质及按期组织到位。按不同工种、不同施工部位来划分作业班组,使专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。本工程将根据工程各阶段施工配置劳动力,并根据施工生产情况及时调配相应专业劳动力,对劳动力实行动态管理。安全控制、噪音控制、文明施工等工作与质量、工期措施同步实施。
三、工程质量与工期
坚持“质量第一、用户至上、文明施工、安全生产;竭诚服务”的宗旨,保证达到规范要求和合同规定的各项质量目标,将该工程渗漏水问题一次性治理,实现对用户的承诺和合同规定的要求,让您终身无忧。
1、工程质量目标:
工程质量达到优良。
2、施工工期
按北京市文明安全施工生产的要求进行规范化管理,确保在 15 日历天内保质保量完成工程范围内所有施工项目。施工进度计划如下表:
序号
施工项目
工期(天)
1
伸缩缝中埋止水带内侧堵漏止水
基层处理含:盖板拆除、剔凿清缝、排水管孔安装
2
2
伸缩缝封堵含:封内埋设PE泡沫条、遇水膨胀止水胶条、速凝水不漏堵缝填平
4
3
注浆堵漏含:打孔安装注浆针头、灌注聚氨酯堵漏剂止水
2
4
伸缩缝中埋止水带外侧注浆防水
排孔、打孔安装注浆管
2
5
灌注橡化沥青非固化防水涂料进行外防水施工
2
6
观察期,如有漏水在漏水管孔处续注浆,如无渗漏水为施工完成合格
2
7
封堵注浆管孔、恢复伸缩缝盖板
1
8
总工期
15
3、施工组织
为了实现所定的各项目标,加强施工的组织领导,成立该项目经理部,以项目经理为首的项目管理班子,下设施工技术人员,质检人员,工长,材料员,安全员各一人。负责工程各项任务的落实和管理。我公司计划分成三班流水作业,分段流水作业进行分段验收,不合格不允许进行下一道工序的施工。
第四章 施工准备
一、技术准备
我公司将精心进行现场准备,物资准备,技术准备,劳动力准备工作,保证工程顺利进行。
1.现场准备
按照现场总平面布置场区,与实际条件相结合,完善各种临时设施的搭建工作。本公司将严格遵守的既定原则,与建设方紧密配合,共同利用好场地,在规定的时间及范围内解决好材料、垃圾的运输问题。利用现有条件合理调配,消除因现场地理条件限制对施工的影响。
由于项目已交付业主使用,进场前与物业公司沟通,项目部在物业公司指定的区域设置项目部办公室和工具库;材料仓库和临时垃圾站根据业主给定的位置,施工材料随用随进,尽量减少占用面积。施工区内不设危险品库。
2.劳动力准备
根据该工程本的工作量、进度,质量确定劳务队伍及各种工种人员数量,在开工前确定劳务队伍,并办好各种手续。 施工队伍的素质是保证施工进度和质量的关键因素,我公司在从事维修改造和防水工程的多年施工中,已培养出多支优秀的施工队伍。本次施工将选择信誉好、素质高且履约能力强的队伍进行施工,保证队伍素质,确保工程按计划进行。
劳动力实行专业化组织,按不同工种、不同专业组成施工队,统一管理,分工合作,使各专业队从事本专业的工作,保证操作的熟练程度,提高劳动生产率,以确保施工质量和施工进度。
所有施工人员一律统一着装、佩戴胸牌;进场前进行安全及文明施工教育;特种专业施工人员持证上岗。
3.物质准备
(1)依据总体施工进度计划安排编制材料采购计划,并由材料管理负责人组织计划进场。依据本工程的施工图纸,计算出各主要材料用量及进场时间。
(2)材料进场时间须经专人验收,必须与方案设计材料相符,对某些特殊部位的材料物业、业主共同进行严格验收,严格管理制度,对各种材料按规范和规定要求进行检验。
(3)对决定工程质量及使用功能的特殊和重要的材料,在采购前坚持样品送报制度,经建设单位或监理批准后方可采购。
对进入现场的材料要严格按照现场平面图要求的地点堆放并按公司相关标准程序进行标识和放置铺垫。
4.技术准备
(1)根据图纸和工程合同的要求,按照工程的总进度计划编制本项目施工方案,确定分阶段施工安排和工程特殊过程,充分考虑工程重点和难点,采取相应的措施。报甲方或监理审核,并做好书面技术和安全交底工作,落实到各作业班组和操作人员。
(2)根据本工程要求,准备需用的测量仪器、计算工具、图集、工具书、资料、表格等。
(3)根据建设单位提供的条件和实际情况,做出适合本工程的水平基准参照点。
(4)为确保本工程按质、按期的完成,我们将对全体施工人员做好施工动员,介绍工程的主要内容和公司及项目经理部对本工程的总体部署,部署本工程质量、安全,文明目标及要求,宣布本项目各项管理制度和岗位职责,并具体进行分部分项工程的技术交底和安全交底。
(5)组织管理人员对施工方案、主材选择、构造作法等进行技术交底。
(6)经理部的施工管理和技术管理,采用计算机辅助手段配备专业质量控制及检测工具。
(7)掌握本工程选用的各种材料的技术性能。根据施工进度计划拟制定(施工前调整、制定)编制本专业分项工程的施工方案及特殊过程的施工作业指导书,技术交底及分项施工方案预先做好施工准备事项。
二、材料准备
防水堵漏方案的实施效果是设计方案、选用材料、施工工艺及机具等多方面因素系统组合的具体体现。根据设计,认真复核及审查原设计方案及采用设计原材料使用是否得当、与设计是否符合或采用了过期失效产品。本地下室渗漏水治理工程主要采用材料由:聚氨酯注浆堵漏液(台湾产Injee-Gtout)、速凝水不漏(金汤)、遇水膨胀止水胶(日本三洋)、水泥基渗透结晶型防水涂料(西班牙泰克玛)、橡化沥青非固化防水涂料(蓝翎环科)、遇水膨胀橡胶止水条。
1、Injee-Gtout(台湾产)疏水型化学注浆液是地下堵漏防水工程中常用的堵漏材料,该材料为浅黄色液体,具有较强的粘结力膨胀性同时耐酸、碱耐化学腐蚀性好。具有较大的渗透半径和凝固体积比遇水发生化学能反应放出CO2,由气体产生的压力推动浆液向裂缝深处或混凝土空洞处扩散,1至3分钟内在有水或无水的裂缝内膨胀形成坚韧的固结体,固化体抗压强度可达30至50Mpa,从而加固密封结构缝隙达到堵漏防水效果。本产品可代替混凝土裂缝用环氧树脂灌浆料加固同时具备带水堵漏功能,适用于大坝、隧道、水池、地下室、防空洞等建筑工程的施工缝、结构变形缝的堵漏及补强,效果优异。
技术指标:
2、速凝水不漏是地下结构堵漏常用 刚性堵漏材料。其特点是凝结硬化快,初终凝时间间隔极短,终凝后迅速产生强度,15分钟强度大于10Mpa,1小时强度大于20Mpa。可带水作业,并迅速止水、堵漏。该产品与基层粘接力强,不收缩、不脱落,可广泛用于房屋、地下室、水下、隧道等工程的堵漏止水、抢修、灌注等。
技术指标:
3、遇水膨胀橡胶止水条是一种独特的橡胶新产品。它既有一般橡胶制品的性能,又能遇水自行膨胀的性能,该种橡胶在遇水后产生2-3倍的膨胀变形,并充满接缝的所有不规则表面、空穴及间隙,同时产生巨大的接触压力,彻底防止渗漏。当接缝或施工缝发生位移,造成间隙超出材料的弹性范围时,普通型橡胶止水材料则失去止水作用。而该材料还可以通过吸水膨胀来止水。使用遇水膨胀橡胶作为堵漏密封止水材料,不仅用量节省,而且还可以消除一般弹性材料因过大压缩而引起弹性疲劳的特点,使防水效果更为可靠。
技术指标:序号
性能
指标值
1
拉伸强度
(Mpa)≥3.5
2
扯断伸长率
(%)≥450
3
硬度
(邵尔A)(度)42±7
4
净水膨胀率
%≥250
4、橡化沥青非固化防水涂料
非固化橡胶沥青防水涂料(以下简称非固化涂料)是以橡胶粉、沥青和特殊添加剂为主要原料,在应用状态下长期保持黏性膏状体的具有蠕变性的一种新型防水材料。该涂料能封闭基层裂缝和毛细孔,能适应复杂的施工作业面;与空气接触后长期不固化,始终保持黏稠胶质的特性,自愈能力强、碰触即粘、难以剥离,在一20℃仍具有良好的粘结性能。它能解决因基层开裂应力传递给防水层造成的防水层断裂、挠曲疲劳或处于高应力状态下的提前老化等问题;同时,蠕变性材料的黏滞性使其能够很好地封闭基层的毛细孔和裂缝,解决了防水层的窜水难题,使防水可靠性得到大幅度提高;还能解决现有防水卷材和防水涂料复合使用时的相容性问题。
橡化沥青防水凝胶是由橡胶、树脂、改性沥青和特殊胶粘剂制成的弹性胶状永不固化的防水材料。 它具有以下特点:
1)自愈性:施工时材料不会分离,可形成稳定、整体无缝的防水层。施工及使用过程中即使出现防水层破损也能自行修复,阻止水在防水层流窜,保持防水层的连续性;
2)粘着性:好的防水材料在水中也能够很容易的与构造物粘结一起,当结构发生一定变化时仍旧能起到很好的防水效果。
3)柔韧性:当伸缩缝随着温度和振动发生变化时,它能随着柔韧的移动。
4)流失性:注浆堵漏时被注入的防水密封剂不应流失。
5)耐化学性:不能因地下存在各种化学物质(酸、碱、盐性物质)而发生变化。
6)耐热耐寒性:在高温和低温变化中不应失去防水作用。
7)易施工性:对基层的要求低,无需特殊处理,且在冬季也能施工,缩短工期。
8)易维护管理:若防水发生问题,在现有的情况下注入新的密封剂能很快解决问题。
技术指标:
序号
项目
标准指标
检测值
1
固含量(%)
≧45
≧99
2
不透水型
0.1MPa,30min不渗水
不透水
3
耐热度(℃)
80℃无滑动、流淌、滴落
80℃无滑动、流淌、滴落
4
延伸性(mm)
≧6.0
31
5
低温柔度(℃)
-15
-40
6
粘接强度(MPa)
≧0.3
0.5
第五章 主要的施工方法技术措施
伸缩缝渗漏水维修施工分两部分进行维修施工,首先顺延伸缩缝的长度在中埋止水带内侧封缝堵漏止水,然后在伸缩缝中埋止水带外侧灌注填充橡化沥青非固化防水涂料,依靠橡化沥青非固化防水涂料优异的延伸率在伸缩缝外侧迎水面形成蠕变型防水层,来适应伸缩缝处结构沉降和变形。
一、伸缩缝中埋止水带内侧封缝堵漏止水
伸缩缝中埋止水带内侧封缝堵漏止水是为了灌注橡化沥青非固化防水涂料而设计,主要预防灌注橡化沥青非固化防水涂料时非固化涂料从断裂止水带处外流影响密封性能和防水效果。
施工工艺:
设置排水孔→清缝→内置PE泡沫条→内置遇水膨胀止水胶条→速凝堵漏剂封缝
1、首先在伸缩缝两侧钻孔至中埋止水带外侧,孔内安装金属排水管连接软管至排水
沟,确保封内无水流出为缝内堵漏施工提供便利性。
2、将伸缩缝内所有杂物清除干净,缝内清理深度约400mm处见中埋止水带,要求封内基面无杂物、无残留。
3、顺延伸缩缝长度在封内底部200mm内埋设PE泡沫条作为支撑(遇聚氨酯堵漏剂会融化),然后采用5mm5mm遇水膨胀橡胶止水条顺延伸缩缝长度挤压埋设在缝内200mm处,采用速凝水不漏封堵伸缩缝,。
4、采用打斜孔法依500mm的间距布设注浆孔,打孔深度为封内约300mm处,灌注聚氨酯堵漏剂密封中埋止水带与橡胶止水条之间的空隙,达到止水效果。

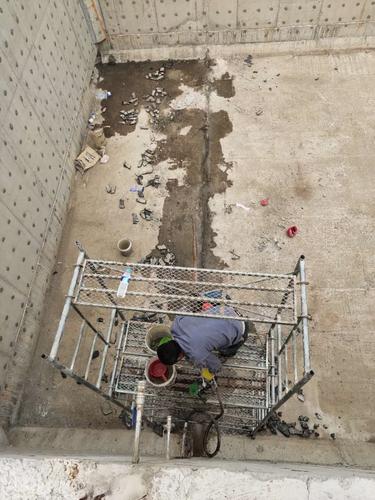

5、伸缩缝中埋止水带内侧灌浆构造图:
二、伸缩缝内中埋止水带外侧灌注填充橡化沥青非固化防水涂料
1、材料准备
(1)、橡化沥青非固化防水涂料;
(2)、无纺布;
(3)、堵漏材料或防水砂浆;
2、机具准备
(1)、清理基层工具:扫帚,锤、钎、开刀等;
(2)、注浆工具:电动挤压泵、电锤等;
(3)、收口工具:抹子、开刀等
(4)、防护、劳保用品:雨鞋、橡胶手套等;
3、作业条件
(1)、现场应配备380V电源且有专业电工接电;
(2)、注浆现场应有照明;
(3)、应配备相应排水、抽水设备;
(4)、现场应配备钻孔用电设备
4、伸缩缝中埋止水带外侧灌注橡化沥青非固化防水涂料
顺延伸缩缝长度在伸缩缝两侧钻斜孔至中埋止水带外侧,钻孔时不宜打穿原止水带,注浆填充部位为:中埋止水带外侧空腔部位,注浆钻孔位置尺寸见图1,中埋止水带外注浆见图2。
5、注浆孔构造
在进行注浆堵漏时,先钻孔注浆。灌注完工后,采用无纺布或遇水膨胀止水条封堵注浆孔,外抹防水砂浆。注浆孔构造见图3。
6、工艺流程
清理基层 排孔、钻孔 安装注浆管 注浆 无纺布封堵注浆孔 防水砂浆封口 检查、验收
7、操作要点
(1)、清理基层:将需注浆区域的基层表面清理干净,清理到坚实的混凝土表面,视情况必要时需将变形缝每一边的75cm以上的面层清除掉。
(2)、排孔、钻孔
a、排孔:注浆孔距应根据工程具体渗漏情况确定。伸缩缝缝两侧均应布孔,布控孔距为500mm;
b、钻孔:钻孔前应确定注浆孔角度,既不能打穿原结构内的止水带,又要打到
伸缩缝内,钻孔时避开结构主筋;
c、清孔:钻孔后应清孔,有流水的孔,待水流变清即可;无流水的孔,可用压力水将孔中灰浆清洗干净;
(3)、安装注浆管:在清理干净的孔中安装专用注浆管(嘴)
(4)、注浆:注浆依照先底板后立墙再顶板的顺序单孔逐个进行注浆施工。将注浆管连接注浆泵,开动注浆泵,使注浆料徐徐进入伸缩缝内。当相邻孔流出与空口相同直径且不断的浆液后停止注浆、卸下注浆管,随即将准备好的封孔材料(无纺布)用工具压入孔内堵住浆液,进行下个注浆孔施工,逐个依次进行施工。
(5)、封闭注浆孔:待注浆工作全部完成并观察12小时无变化时,用防水砂浆将注浆孔逐个填塞、抹压平整。
8、质量标准
(1)、注浆施工后,该区域不得有渗漏现象;
(2)、打孔时严禁打穿原结构内的止水带;
(3)、注浆时必须相邻孔出浆料才能填充、塞孔;
(4)、注浆孔防水砂浆抹压密实、平整,与基层无明显差异;
(5)、为避主筋而造成的废孔一并抹平。
第六章 工程质量三检制度
一、施工单位自检:
施工人员在操作工程中必须按照相应的分项工程质量要求进行自检,并经班组长验收后,方可继续进行施工,施工员应督促班组长自检,为班组创造自检条件,要对班组操作质量进行中间检查,填写交接检查表,经双方签字,方准进入下道工序。同时项目负责人向业主负责人进行报验。
二、业主检查:
施工单位每道施工工艺完工并自检合格后,报业主进行检查,每道工序检验合格后方可进入下道工序施工,同时提供业主不定期检查,并积极协助做好质量检查工作,确保各项检查工作的顺利开展。
三、 施工单位三检
施工单位采取“三检”(自检、互检、专检相结合的工程质量检查)管理制度,各级设立专职质量检查工程师和质检员,对施工过程的质量实施检查控制。
1、 自检:作业组织和工作人员的自我质量检验;
2、 互检:相同工种相同施工条件的作业组织和作业人员,在实施同一施工任务时的质量检验;
3、 专检:专职质量管理人员的例行专业检查。
该工程施工验收环节内容分为:基层处理、局部遇水膨胀止水胶安置、注浆止水施工内容及验收标准如下:
(1)、遇水膨胀止水胶安置
遇水膨胀止水胶施工时必须将胶挤压在槽沟底部,施工量均匀不可有漏施部位。
(2)、注浆堵漏止水
注浆施工要求浆液将伸缩缝空隙部位灌满饱和,竖向缝灌浆顺序为从下向上,不可有漏灌或少灌现象。
(3)橡化沥青非固化防水涂料灌注
打孔时不宜破坏止水带,灌注浆液后12小时无渗漏为质量合格。
第七章 质量保证措施
如果本工程单位将本工程交给我单位施工,我单位将认真组织严格管理,精心施工,将工程质量合格率达100%。
1) 施工技术人员必须严格执行施工方案的施工技术要求和施工工艺的要求,在施工人员进场前进行交底。
2) 实际施工操作人员必须严格遵守施工技术操作规程熟练施工工艺和材料做法,确保自己施工质量的合格率达100%。
3) 严格按照施工工艺,施工做到“三检制”由班长和班组质量组织人员当日完成施工部位进行自检、互检、交按检,认真填写“三检”记录,上一道工序不验收不得进行下道工序的施工,定期召开工程质量的分析和评比会议,保证全队伍的施工质量稳定和提高。
4) 对该工程使用的各种材料,首先从采购开始严格质量管理,无证不得使用,无使用说明书不得使用,其次是进场材料分库与分点堆放不得混放,对现场材料严格把好质量关。
5) 施工技术资料认真按北京市的有关规定执行,特别要认真做好施工记录和隐蔽工程验收记录。
6) 力争开一方工程成交一方朋友、力一方丰碑,力争把漏水工程修复完整,保障不再有渗漏水现象出现,各个漏点的修复一次完成。
第八章 施工现场管理的各项措施
一、工期保证措施
为了保证贵公司防水工程的工期,采取如下措施:
1) 组织施工人员精干,施工人员的生产积极性,合理组织交叉施工,以确保工期按时完成。
2) 配备先进的机械设备,降低工人的劳动强度,不仅可以加快工程进度而且可以提高工程质量。
3) 根据贵公司的工期计划,合理调配人力资源,排出周计划、日计划、并提前留有余地,严格控制和落实计划完成。
4) 对作业人员进行定额管理,杜绝“大锅饭”,激发工人积极性,提高劳动效率。
5) 采取是措施确保每一道工序一次性验收合格。
6) 提前一个星期向甲方报告下一步工序所需材料,以便提前备料。
二、文明施工管理制度
建立文明施工的组织机构,健全各项文明施工的管理制度:
1) 建立以项目经理为责任中心,以各施工队长及作业班组组长为成员的现场文明施工领导班子。
2) 健全各项文明施工的管理制度,个人岗位责任制、经济责任制、奖罚制度、会议制度、专业管理制度、检查制度、资料管理制度等。
3) 明确各领导及各施工人员的文明施工责任和义务,从思想上、行动上、组织上、计划上合技术上重视起来,切实提高现场文明施工的质量和水平。
4) 加强职工的文明行为管理,建立文明施工的行为标准:
a.工人保持衣着整洁,并符合安全防护要求;
b.使用文明语言进行交流;
c.杜绝野蛮施工、强行施工,施工作业工程中,其工作面应保持干净整洁、不留垃圾和杂物。
d.杜绝任何影响和破坏工程安全或工程质量的行为发生,如违章施工、吸烟、酗酒行为;
e.杜绝偷窃、打骂、流氓行为以及赌博、过分娱乐行为等影响他人或侵犯他人的行为发生。
f.遵守市环卫、市容才、场容管理的有关规定,加强现场用水、排污的管理,保证排水畅通无积水,场地整洁无垃圾,确保现场清洁卫生。
g.在工地现场主要入口,设置现场施工标志牌,表明工地概况、工程负责人、建筑面积、开竣工日期、施工进度计划、总平面布置图以及场容分片包干和负责人管理图及有关安全标志,标识要鲜明、醒目、周全。
h.对施工人员进行文明施工教育,做到每月检查评分,总结评比。
i.物资、机具、大宗材料要按指定的位置码放,临时设施要求搭设整齐,小型机具要当日用完当日擦洗。
j.坚决杜绝浪费现象,禁止随地乱丢材料和工具,现场要做到不见零碎料,不见废旧工具物品。
k.加强劳动保护,合理安排作息时间,配备施工补助预备力量,保证职工有充分的休息时间,尽可能控制施工现场的噪音,减少对周围环境的干扰。
三、成品保护措施
坚持施工谁负责保护的原则,让施工工作人员心中树立起成品何护的意识。施工前,不允许涂抹材料污染已做好的饰面墙壁、门窗等。
四、安全保证措施
1、防火措施:
1)防火施工必须符合国务院颁发的《建筑安装工程安全技术规程》以及其它有关安全防火的专门规定。
2)施工现场应被灭火器材、定出防火措施和防火标志。
3)对易燃、易爆的危险品严加管理,分库存放。
4)所有溶剂型材料均不得放在露天外。
5)现场附近不得有火源或进行焊接作业,严禁操作者吸烟。
6)严禁施工人员酒后进行操作,严禁赤脚或穿拖鞋进入施工现场,严禁穿带钉子易滑鞋进行高空作业。
2、施工现场的安全纪律:
1)进入施工现场必须带好安全帽并系好安全带,防止脱落。
2)严禁在施工现场吸烟。
3)防水作业人员必须经过岗位培训,考核合格后取得操作证方可独立作业。
4)工作时间要思想集中、坚守岗位、遵守劳动纪律、未经领导许可不得从事非本工种作业。
5)必须严格执行操作规程,不得违章作业、不得冒险蛮干。
6)对施工现场种种防护装置、防护措施安全标志,未经工长批准不得随意挪动和拆除。
7)全体操作人员必须经过安全教育,参加安全生产活动、服从项目的领导和按群检查人员指挥监督。
8)在施工前,操作人员必须认真检查自身所应配戴的安全帽等安全防护用品及施工现场周围情况,工具和设备等安全状况,确认安全后,才能进行操作。
