据悉,这是继10月26日发电机转子吊出后又一重大节点,标志着该厂2号机组增容改造及B修任务已全面完成设备拆卸任务,为机组下一步进入全面的检修、改造及增容打下了坚实、良好的基础。
2号水轮发电机组由东方电机厂设计制造,于1992年9月1日正式投运,到目前为止已运行29年。由于受当时的设计、材料、工艺等多方面因素影响,机组运行稳定性差、振动区宽、设备老化等问题严重,需进行技改改造。转轮是整个水轮机的“心脏”,它利用水流的动能和势能,使其转动,通过主轴连接到发电机带动发电机转动而发电,转轮是水轮发电机产生电能的原动部件。

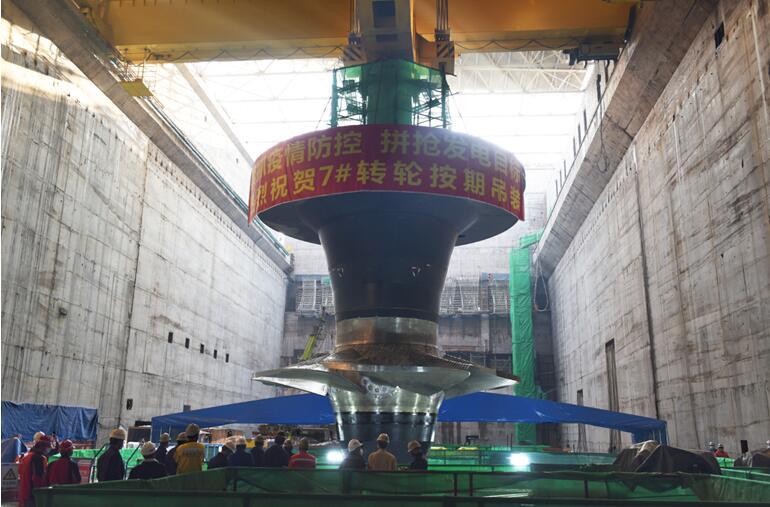

应修必修,修必修好。为确保2号机组转轮任务顺利完成,该厂进行了周密部署和精心安排,制定了严密的组织、技术、安全保证措施。在起吊前期,所有检修负责人分别对2号机组水车室、转轮室、安装间、桥机多个工作面进行全面检查,确认无误后,开始安装吊具。在起吊前,该厂总工程师与水电四局充分沟通和协调,召开了转轮起吊交底准备会,组织相关作业人员进行安全技术交底、起吊方案三措的学习和安全危险点交底,安监人员分别到各个作业面进行监督和检查,确保起吊工作安全顺利进行。13:00分,随着清脆响亮的哨音响起,2号机组转轮于13:30分成功吊出至安装间并就位。

针对机械部分所涉及的起吊工作量大、面广,工作过程中存在的风险因素较多这一突出情况。运检部、安监部、机械分场与水电四局前期做了大量的工作准备:包括吊装方案的反复讨论,厂房350吨桥机、吊具、钢丝绳、专用支墩等相关设备重点检查等,确保设备起吊工作顺利进行。由于前期工作准备充分,2号机组检修进展顺利,上机架、转子、下机架、顶盖等重要部件在此之前均已安全、顺利吊出。
据了解,2号机组历经29年的安全运行考验,多次出色完成陕西电网调峰、调频和事故备用的重要任务。此次2号水轮发电机组增容改造及B级检修项目总工期233天,其中增容改造施工项目105项,主要有发电机和水轮机整体更换、尾水管里衬改造等。B级检修标准项目121项,非标准项目42项,主要有电缆综合整治、变压器大修、机组出口开关大修等。工程项目多,任务量繁重,技术难度大,检修工期紧,需要各方同心协力来完成2号机组增容改造及B修这个系统工程。该厂高度重视,举行开工仪式,成立2号机组增容改造及B修指挥部,党员突击队,以及现场协调、技术质量、安全监督、后勤保障等专业组,全面协调大修的安全、质量、进度和后勤保障工作,明确“四零一优”工作目标,确保2号机组增容改造及A修安全顺利有序开展。
安康水电厂有关负责人表示,2号机组增容改造及B修是安康水电厂建厂以来最大规模的技改项目,改造后机组容量将从200兆瓦增至220兆瓦,同时将提升机组调频、调峰能力,彻底解决机组振动大、运行噪音超标、机组设备老化、局部发热严重等问题。此项大修及改造项目对于安康水电厂加快建设一流智能化水电厂具有重大意义。同时,2号机转轮的成功吊出,意味着B级检修改造拆卸、修复、回装、试验四个阶段中的拆卸阶段已顺利完成,机组检修将进入到设备全面修复阶段。该厂将持续践行“一板一眼、一丝不苟、严精细实、专业专注”工作要求,组织好2号机组增容改造及B修、持续推进标准化作业,并在保证安全的前提下,狠抓质量、严把进度,确保该项工作保质保量完成。文/图 西安报业全媒体张松 通讯员毛雅莉
